進入7月,作為延安市產業轉型升級的省級重點建設項目的黃陵礦業店頭電廠二期2×1000MW機組擴建工程進入關鍵推進節點。為保障項目物資按期到貨,黃陵分公司電廠專班成員與黃陵礦業店頭電廠供應部人員組成協同小組,前往四川自貢東方電氣集團鍋爐股份有限公司,協調鍋爐組件供貨問題,全力打通供應鏈堵點。

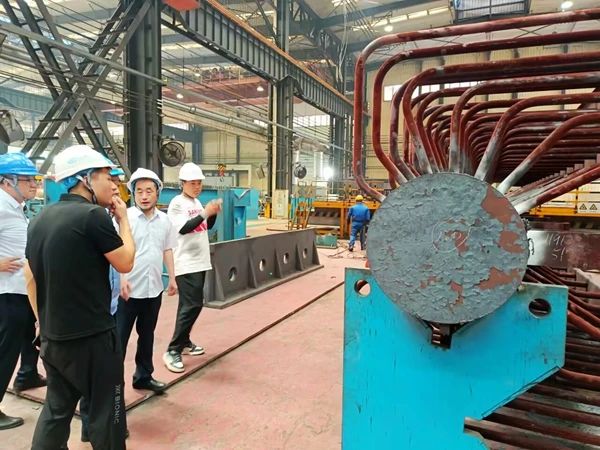

據了解,本次協調物資為東方鍋爐生產的#1、#2機組鍋爐大板梁及脫硝鋼結構、剛性梁校平裝置,協同小組在廠家項目對接組成員帶領下來到相關車間與庫房,對照采購明細逐項核對生產完成情況,要求對方在保證產品質量的前提下,加快生產效能,確保各項物資按合同約定時間足額到貨。
東方鍋爐表示,已將黃陵礦業店頭電廠二期鍋爐設備相關產品的生產制造列為重點任務優先排產。目前,#1機組已完成211車鋼結構及上部前墻水冷壁、送風機制造運輸;2#機組185車鋼結構、三根大板梁到貨,其他產品對照約定時間有序生產。東方鍋爐承諾將通過加大原材料投入、優化流程、增加班次,提高生產質效,全力保障電廠二期鍋爐設備供應。
三方明確物資運輸與驗收標準,約定實行“生產進度每周共享、發貨與到貨即時通告、驗收全程記錄”的協同配合模式,共同推動“供應--運輸--驗收”全鏈條無縫銜接。
